Sistem Transaksi Non-Tunai Berbasis Multi Lane Free Flow (MLFF) / GNSS

Indikasi Nilai Investasi Rp 4,40 Triliun
Indikasi Nilai Konstruksi Rp 2,90 Triliun
Masa Konsesi 10 Tahun
Skema Pengebalian User Charge

Penanggung Jawab Proyek KPBU (PJPK)

PUPR

Pemrakarsa

Roatex Ltd, Zrt, National Toll Payment Service PIc, MFB Hungarian Development Bank

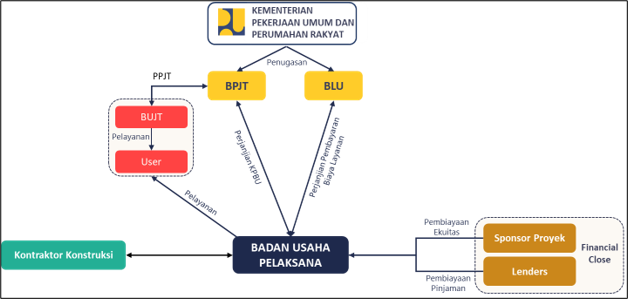

Struktur Kontrak

Design Build Finance Operational Maintenance Transfer (DBFOMT)

Dukungan dan Jaminan Pemerintah

Terdapat Jaminan Pemerintah dari PT PII

Keterangan

PPP Book,

Sistem Transaksi Non-Tunai Berbasis Multi Lane Free Flow (MLFF) / GNSS

Deskripsi

Merupakan penerapan teknologi transaksi tol non tunai nir sentuh dalam rangka meningkatkan efisiensi sistem transaksi dan pelayanan di jalan tol. Pemrakarsa proyek ini: Roatex Ltd, Zrt, National Toll Payment Service PIc, MFB Hungarian Development Bank. Pada tahap 1 (target pengoperasian tahun 2023), direncanakan sepanjang 3.703 km.

Kelayakan Ekonomi

EIRR 12.5%
ENPV -
BCR -

Kelayakan Finansial

FIRR -
FNPV -
WACC -

Data Teknis

Panjang 3.703 KM
Lajur x Jalur -
Tarif Gol I RP. -

Readiness Criteria

Menambahkan Review

Rating:

Review Proyek

Registrasi

Linimasa Proyek

Sep 2018
Pemasukan Proposal/ Dokumen Pra FS
Feb 2019
Penerbitan Izin Prinsip
Mar 2019 - Apr 2019
Pemasukan Dokumen FS/FBC
Oct 2019
Persetujuan Pemrakarsa
Mar 2020 - Jul 2020
Persiapan Lelang
Jul 2020 - Aug 2020
Prakualifikasi
Sep 2020 - Jan 2021
Request for Proposal (RfP)
Jan 2021
Penetapan Pemenang
Mar 2021
Penandatanganan Perjanjian KPBU
Mar 2021
Financial Close (FC)
Jul 2022
Konstruksi
Mar 2031
Operasi
