Revitalisasi dan Optimalisasi Sistem Interkoneksi High Level Diversion (HLD) Wilayah Sungai (WS) Lombok Berdasarkan Prinsip Syariah

Indikasi Nilai Investasi Rp 1,58 Triliun
Indikasi Nilai Konstruksi Rp 1,34 Triliun
Masa Konsesi 16 Tahun
Skema Pengebalian Availability Payment

Penanggung Jawab Proyek KPBU (PJPK)

Menteri PUPR

Pemrakarsa

Konsorsium PT Brantas Abipraya (Persero) - PT Inti Metro Lestari

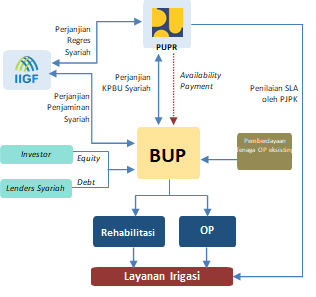

Struktur Kontrak

Rehabilitation Design Build Finance Maintenance Transfer (RDBFMT)

Dukungan dan Jaminan Pemerintah

Penjaminan dari PT PII (Persero)

Keterangan

Revitalisasi dan Optimalisasi Sistem Interkoneksi High Level Diversion (HLD) Wilayah Sungai (WS) Lombok Berdasarkan Prinsip Syariah

Deskripsi

Saluran suplesi HLD WS Lombok merupakan salah satu contoh penerapan IWRM. Fasilitas ini memindahkan air dari barat hulu ke bagian tengah-selatan-timur, kemudian kembali ke barat hilir menggunakan sistem interkoneksi pada 12 DAS. Sistem HLD meliputi HLD atas (Babak-Renggung-Rutus) sepanjang ±17 km & HLD bawah (Jangkok-Jurang Sate-Jurang Batu) sepanjang ± 43,5 km. Manfaat dari HLD ini antara lain, mengairi irigasi seluas ± 99.000 hektar, suplai air baku untuk 1,17 juta KK dan suplai utama untuk Kawasan Mandalika, suplai air untuk pembangkitan listrik sebesar 610 juta m3/tahun, juga sistem interkoneksi antar Bendungan Batujai, Pengga, Pandanduri dan Meninting serta rencana Mujur.

Kelayakan Ekonomi

EIRR 21.42%
ENPV 804 Milyar
BCR 1,32 Triliun

Kelayakan Finansial

FIRR 10.74%
FNPV 466,10 Milyar
WACC 10.13%

Data Teknis

Debit 6 LITER/DETIK
Luas 98044 HEKTAR

Readiness Criteria

PPP Book
PPP Book

Menambahkan Review

Rating:

Review Proyek

Registrasi

Linimasa Proyek

May 2022
Pemasukan Proposal/ Dokumen Pra FS
May 2022 - Jun 2022
Penerbitan Izin Prinsip
Jul 2022 - Jan 2023
Pemasukan Dokumen FS/FBC
Jan 2023 - Nov 2023
Persetujuan Pemrakarsa
Oct 2023 - Mar 2024
Persiapan Lelang
Apr 2024
Prakualifikasi
May 2024
Request for Proposal (RfP)
Jun 2024
Penetapan Pemenang
Sep 2024
Penandatanganan Perjanjian KPBU
Oct 2024 - Mar 2025
Financial Close (FC)
Apr 2025 - Jun 2028
Konstruksi
Jul 2028 - Jul 2041
Operasi
