Jalan Tol Semanan - Balaraja

Indikasi Nilai Investasi Rp 15,52 Triliun
Indikasi Nilai Konstruksi Rp 8,20 Triliun
Masa Konsesi 40 Tahun
Skema Pengebalian Usercharge

Penanggung Jawab Proyek KPBU (PJPK)

Kementerian PU

Pemrakarsa

Konsorsium

Struktur Kontrak

Design Build Finance Operational Maintenance Transfer (DBFOMT)

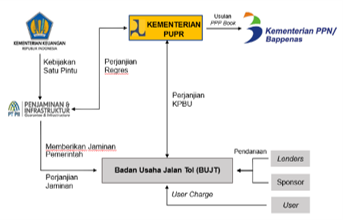

Dukungan dan Jaminan Pemerintah

Jaminan Pemerintah akan diusulkan

Keterangan

PPP Book,

Jalan Tol Semanan - Balaraja

Deskripsi

Jalan Tol Semanan – Balaraja berada di Kota Tangerang dan Kabupaten Tangerang, Banten. Jalan tol tersebut akan dimulai di ujung ruas Jalan Tol Serpong-Balaraja yang terletak di Persimpangan Balaraja Timur dengan panjang 32,39 km.

Kelayakan Ekonomi

EIRR 21.72%
ENPV -
BCR -

Kelayakan Finansial

FIRR 11.94%
FNPV 1,77 Triliun
WACC 11%

Data Teknis

Panjang 32.39 KM
Lajur x Jalur 2 x 2
Tarif Gol I RP. 1800

Readiness Criteria

FS
FS
Basic Design
Basic Design
KA Andal
KA Andal
DPPT
DPPT
Usulan Penlok
Usulan Penlok
PPP Book
PPP Book

Menambahkan Review

Rating:

Review Proyek

Registrasi

Linimasa Proyek

Jan 2015
Pemasukan Proposal/ Dokumen Pra FS
-
Penerbitan Izin Prinsip
Feb 2017
Pemasukan Dokumen FS/FBC
Sep 2017
Persetujuan Pemrakarsa
Jan 2023 - Dec 2023
Persiapan Lelang
Jan 2024 - Mar 2024
Prakualifikasi
Apr 2024 - Jun 2024
Request for Proposal (RfP)
Jul 2024 - Sep 2024
Penetapan Pemenang
Jul 2024 - Sep 2024
Penandatanganan Perjanjian KPBU
Oct 2024 - Mar 2025
Financial Close (FC)
Jan 2027 - Jun 2029
Konstruksi
Oct 2029 - Dec 2069
Operasi
