Jalan Tol Kediri - Tulungagung

Indikasi Nilai Investasi Rp 9,92 Triliun
Indikasi Nilai Konstruksi Rp 5,72 Triliun
Masa Konsesi 50 Tahun
Skema Pengebalian Usercharge

Penanggung Jawab Proyek KPBU (PJPK)

Menteri PUPR

Pemrakarsa

Perusahaan

Struktur Kontrak

Design Build Finance Operational Maintenance Transfer (DBFOMT)

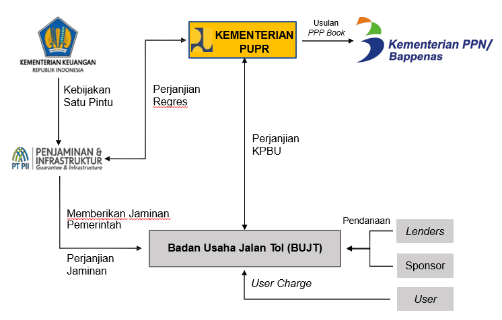

Dukungan dan Jaminan Pemerintah

Jaminan Pemerintah dalam proses

Keterangan

PPP Book, Perpres No.80/2019,

Jalan Tol Kediri - Tulungagung

Deskripsi

Dibangunnya ruas tol Kediri-Tulungagung berada di bawah program percepatan pembangunan ekonomi Provinsi Jawa Timur yang ditetapkan dengan Perpres 80 tahun 2019. Pembangunan jalan tol Kediri-Tulungagung sepanjang ±37.35 km salah satunya untuk mendukung pembangunan dan pengembangan Kawasan Bandara Kediri.

Kelayakan Ekonomi

EIRR 16.62%
ENPV 4,38 Triliun
BCR -

Kelayakan Finansial

FIRR 10.26%
FNPV 320 Milyar
WACC 10.04%

Data Teknis

Panjang 44.17 KM
Lajur x Jalur 2 x 2
Tarif Gol I RP. 1430

Readiness Criteria

PPP Book
PPP Book
FS
FS
Basic Design
Basic Design
KA Andal
KA Andal
DPPT
DPPT
Usulan Penlok
Usulan Penlok

Menambahkan Review

Rating:

Review Proyek

Registrasi

Linimasa Proyek

Feb 2020 - Jun 2021
Pemasukan Proposal/ Dokumen Pra FS
Apr 2021
Penerbitan Izin Prinsip
-
Pemasukan Dokumen FS/FBC
Nov 2021
Persetujuan Pemrakarsa
Apr 2022 - Sep 2022
Persiapan Lelang
Aug 2022 - Nov 2022
Prakualifikasi
Jan 2023 - Nov 2023
Request for Proposal (RfP)
Dec 2023
Penetapan Pemenang
Jun 2024
Penandatanganan Perjanjian KPBU
Jun 2024 - Dec 2024
Financial Close (FC)
Jun 2024 - Dec 2029
Konstruksi
Oct 2025 - Dec 2075
Operasi
