Jalan Tol Demak - Tuban

Indikasi Nilai Investasi Rp 49,61 Triliun
Indikasi Nilai Konstruksi Rp -
Masa Konsesi 50 Tahun
Skema Pengebalian Usercharge

Penanggung Jawab Proyek KPBU (PJPK)

Menteri PU

Struktur Kontrak

Design Build Finance Operational Maintenance Transfer (DBFOMT)

Dukungan dan Jaminan Pemerintah

Rencana dukungan pemerintah: Rp395 M Jaminan pemerintah akan diajukan

Keterangan

PPP Book, ESP ADB, Perpres No.79/2019,

Jalan Tol Demak - Tuban

Deskripsi

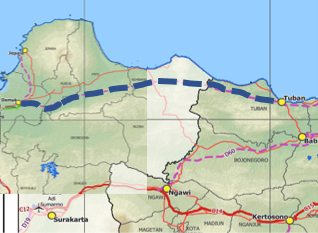

Jalan Tol Demak-Tuban menghubungkan Kabupaten Demak dan Kabupaten Tuban. Jalan tol ini terkoneksi dengan Jalan Tol Semarang-Demak dan rencana Jalan Tol Tuban-Babat-Gresik. Selain itu, Jalan Demak-Tuban termasuk dalam PSN sebagaimana termuat dalam Perpres 79/2019 dan mendukung Proyek PSN Kawasan Kilang Minyak Tuban. Jalan tol ini juga menghilangkan missing link yang ada pada Tol Trans Jawa

Kelayakan Ekonomi

EIRR 11.9%
ENPV -
BCR 1,84 Triliun

Kelayakan Finansial

FIRR 11%
FNPV -
WACC -

Data Teknis

Panjang 179.55 KM
Lajur x Jalur 2 x 2
Tarif Gol I RP. -

Readiness Criteria

DPPT
DPPT
Usulan Penlok
Usulan Penlok
PPP Book
PPP Book
Basic Design
Basic Design
KA Andal
KA Andal

Menambahkan Review

Rating:

Review Proyek

Registrasi

Linimasa Proyek

-
Studi Pendahuluan
May 2020 - Dec 2020
Outline Business Case
Jan 2021 - Mar 2024
Final Business Case
Apr 2024 - Jun 2024
Persiapan Lelang
Jun 2024 - Dec 2024
Prakualifikasi
Sep 2024 - Mar 2025
Request for Proposal (RfP)
Jan 2025 - Mar 2025
Penetapan Pemenang
Jan 2025 - Mar 2025
Penandatanganan Perjanjian KPBU
Apr 2025 - Dec 2029
Financial Close (FC)
Jan 2026 - Dec 2027
Konstruksi
Jan 2028 - Dec 2075
Operasi
