Kementerian Pekerjaan Umum

Direktorat Jenderal Pembiayaan Infrastruktur Pekerjaan Umum
(021) 72801060 ppid.djpi@pu.go.id
Jl. Pattimura No. 20 Kebayoran Baru Jakarta Selatan 12110, Gedung G
Indikasi Nilai Investasi Rp 1,12 Triliun
Indikasi Nilai Konstruksi Rp 865 Milyar
Masa Konsesi 0
Skema Pengebalian Availability Payment

Penanggung Jawab Proyek KPBU (PJPK)

Menteri PUPR

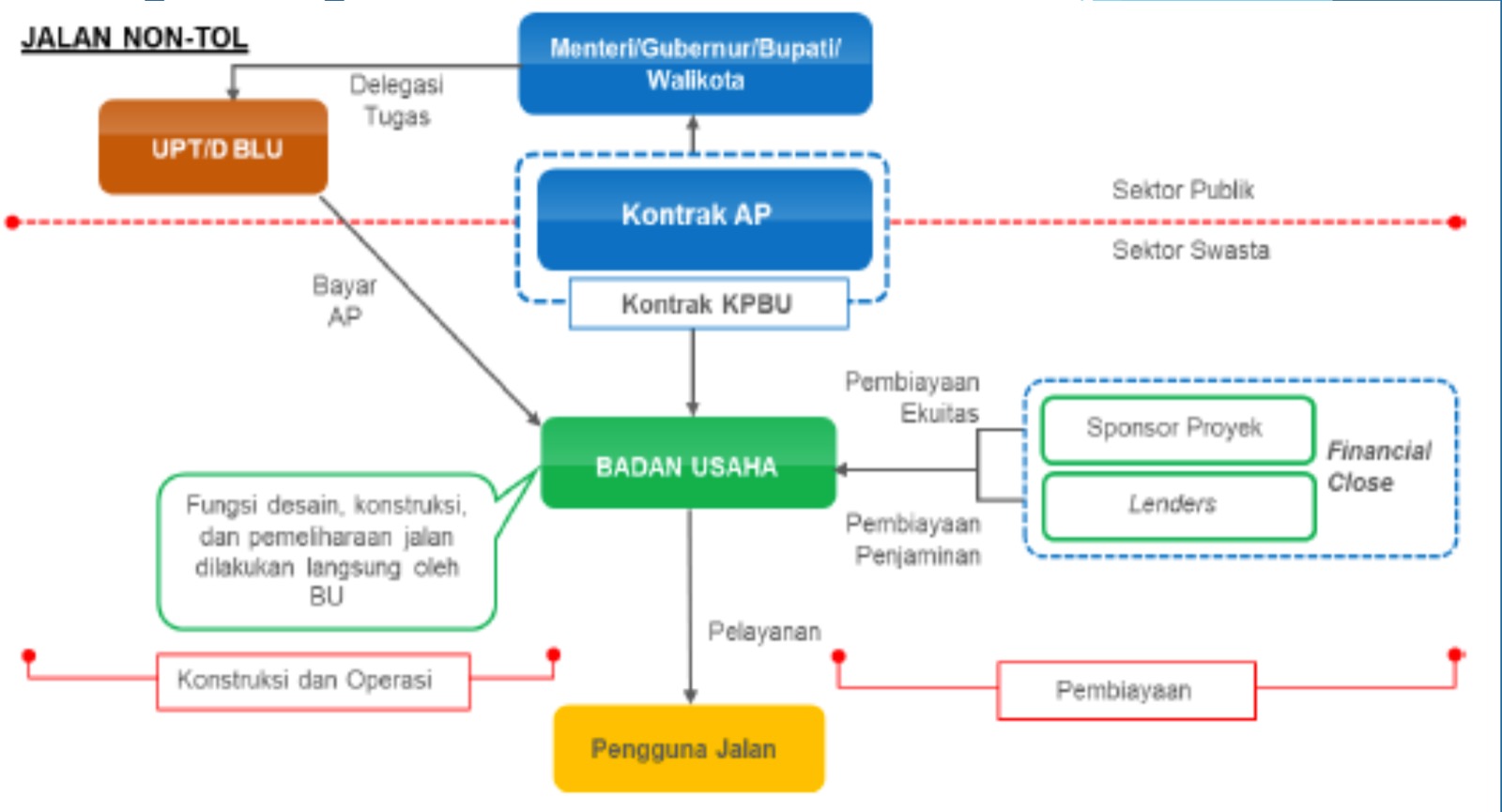

Struktur Kontrak

Build Operate Transfer (BOT)

Dukungan dan Jaminan Pemerintah

Proyek ini direncanakan mendapatkan Jaminan Pemerintah dari PT PII

Keterangan

PSN, Perpres No.80/2019,

Jalan Akses Exit Toll
Jalan dan Jembatan Jalan Non Tol

Deskripsi

Pelebaran Jalan Akses Exit Tol dilakukan Pemerintah sebagai upaya meningkatkan layanan jalan tol, serta sebagai kebutuhan pengembangan jalan di masa yang akan datang. Hal ini sebagai upaya mendukung jalan yang berfungsi sebagai jalur logistik dan berpotensi untuk meningkatkan perekonomian di wilayah tersebut. Berdasarkan hasil kajian, terdapat 9 ruas yang akan menggunakan skema AP. Proyek tersebut tersebar di Jawa Barat, Jawa Tengah, Jawa Timur, Lampung, dan Sumatera Utara

Kelayakan Ekonomi

EIRR 13.16 %
ENPV 185 Milyar
BCR 0

Kelayakan Finansial

FIRR 0 %
FNPV 0
WACC 0 %

Data Teknis

Panjang 115.48 KM
Lajur x Jalu 4x2 (Jawa dan Kalimantan); 2x2 (lainnya)

Readiness Criteria

Menambahkan Review

Rating:

Review Proyek

Registrasi

Linimasa Proyek

Studi Pendahuluan
Dec 2021
Outline Business Case
Mar 2023
Final Business Case
Jan 2025
Persiapan Lelang
Dec 2029
Prakualifikasi
Dec 2029
Request for Proposal (RfP)
Dec 2029
Penetapan Pemenang
Dec 2029
Penandatanganan Perjanjian KPBU
May 2026
Financial Close (FC)
Sep 2028
Konstruksi
Sep 2045
Operasi
