Bendungan Merangin

Nilai Investasi Rp 6,59 Triliun
Nilai Konstruksi Rp 5,14 Triliun
30.00 % Equity
70.00 % Debt

Penanggung Jawab

PJPK Menteri PUPR

Struktur Kontrak

Design Build Finance Operational Maintenance Transfer (DBFOMT)

Dukungan dan Jaminan Pemerintah

(1) Fasilitasi Pengadaan Tanah oleh LMAN (2) Penjaminan dari PT PII (Persero)

Skema Pengembalian Investasi

Availability Payment

Keterangan

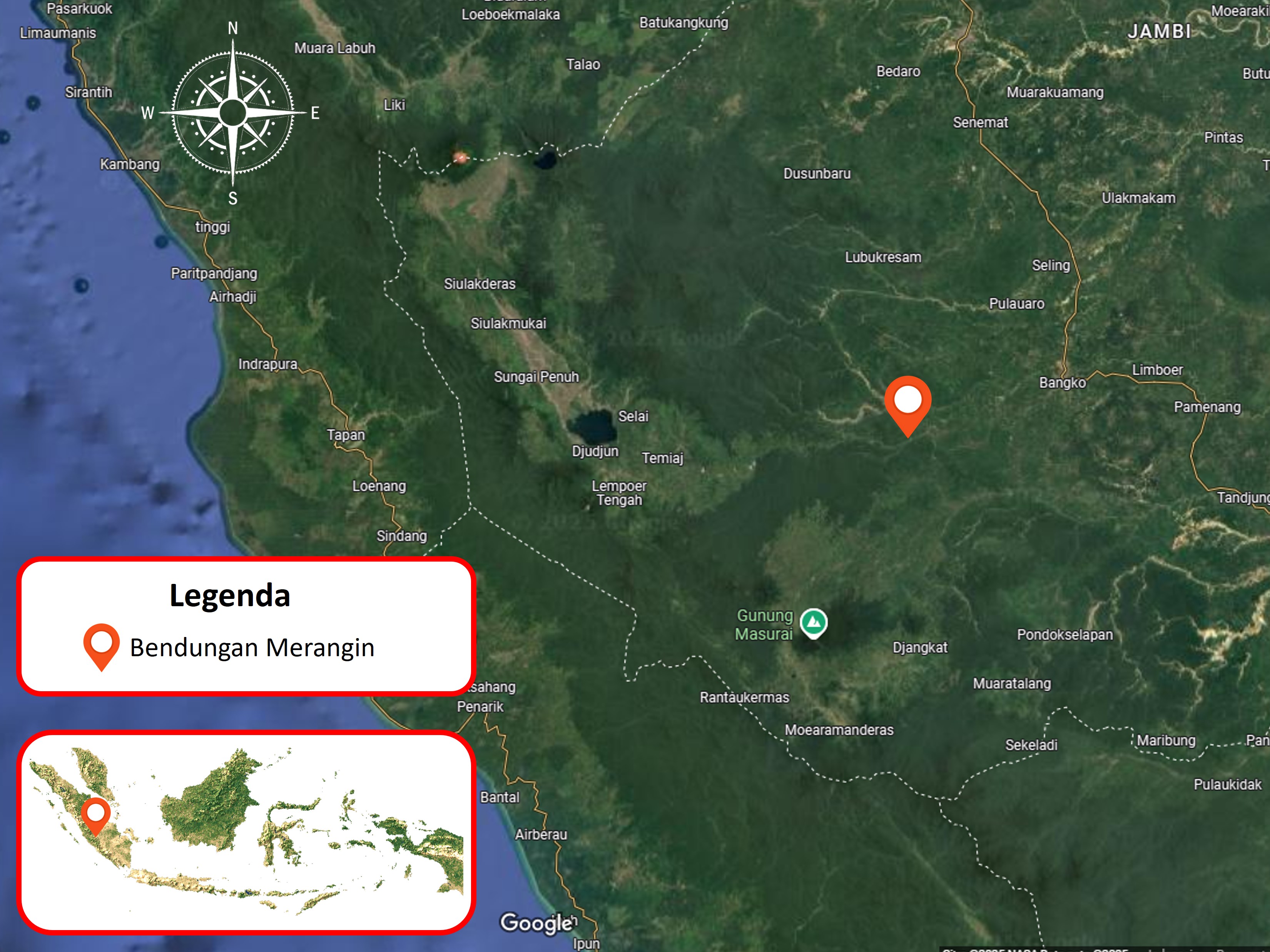

Bendungan Merangin
Sumber Daya Air Bendungan Multiguna

Deskripsi

Bendungan Merangin memiliki manfaat untuk memenuhi berbagai kebutuhan (multipurpose dam) antara lain, reduksi banjir sebesar 5.55% atau sebesar 583,5 m3/detik pada QPMF, sumber air irigasi untuk mengairi area persawahan seluas 5,244 ha, penyedia air baku untuk sistem penyediaan air minum dengan kapasitas 0.565 m3/s, pembangkit listrik tenaga air (hydroelectric power plant) dengan kapasitas 95-107 MW, pariwisata, serta pengembangan budidaya air tawar untuk peningkatan ekonomi dan gizi bagi masyarakat setempat. Proyek KPBU Bendungan Merangin mendapatkan fasilitasi penyiapan proyek dan pendampingan transaksi (Project Development Facility/PDF) dari Kementerian Keuangan Republik Indonesia

Kelayakan Ekonomi

EIRR 10 %
ENPV 183 Milyar
BCR 0

Kelayakan Finansial

FIRR 14.1 %
FNPV 0
WACC 10.7 %

Readiness Criteria

PPP Book
FS
Basic Design
AMDAL
LARAP
KA Andal
DPPT
Usulan Penlok
Dokumen Pengadaan BUP

Menambahkan Review

Rating:

Review Proyek

Leslie Alexander

March 20, 2023 at 2:37 pm

Phasellus eget fermentum mauris. Suspendisse nec dignissim nulla. Integer non quam commodo, scelerisque felis id, eleifend turpis. Phasellus in nulla quis erat tempor tristique eget vel purus.

Leslie Alexander

March 20, 2023 at 2:37 pm

Phasellus eget fermentum mauris. Suspendisse nec dignissim nulla. Integer non quam commodo, scelerisque felis id, eleifend turpis. Phasellus in nulla quis erat tempor tristique eget vel purus.

Registrasi

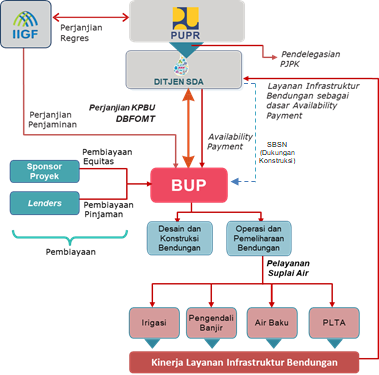

Image Structure

Gambar

Struktur Proyek

Linimasa Proyek

Jul 2019
Studi Pendahuluan
Dec 2019
Outline Business Case
Dec 2023
Final Business Case
Jan 2024
Persiapan Lelang
Feb 2024
Prakualifikasi
Mar 2024
Request for Proposal (RfP)
Mar 2024
Penetapan Pemenang
Jun 2024
Penandatanganan Perjanjian KPBU
Dec 2024
Financial Close (FC)
Dec 2029
Konstruksi
Dec 2061
Operasi
